雅砻江水电站工程施工进展显著

时间:来源:乐山圣达水利浏览:

从2014年,我公司进入雅砻江两河口水电站施工至今,先后与中国水利水电第十二工程局两河口施工局、中国电建两河口水电站一二·五联合体签订多项两河口工程。目前施工工程质量、文明施工均得到业主、监理及甲方的一致认可。

雅砻江两河口水电站开挖工程III标开关站锚索支护工程。于2014年6月27日开始锚索造孔施工,现完成施工1165束锚索(其中1000KN、35m共8根,2000KN、30m~50m共1157根),锚索张拉于2015年7月13日全部完成,计划合同及新增项目完工日期为2015年8月20日。

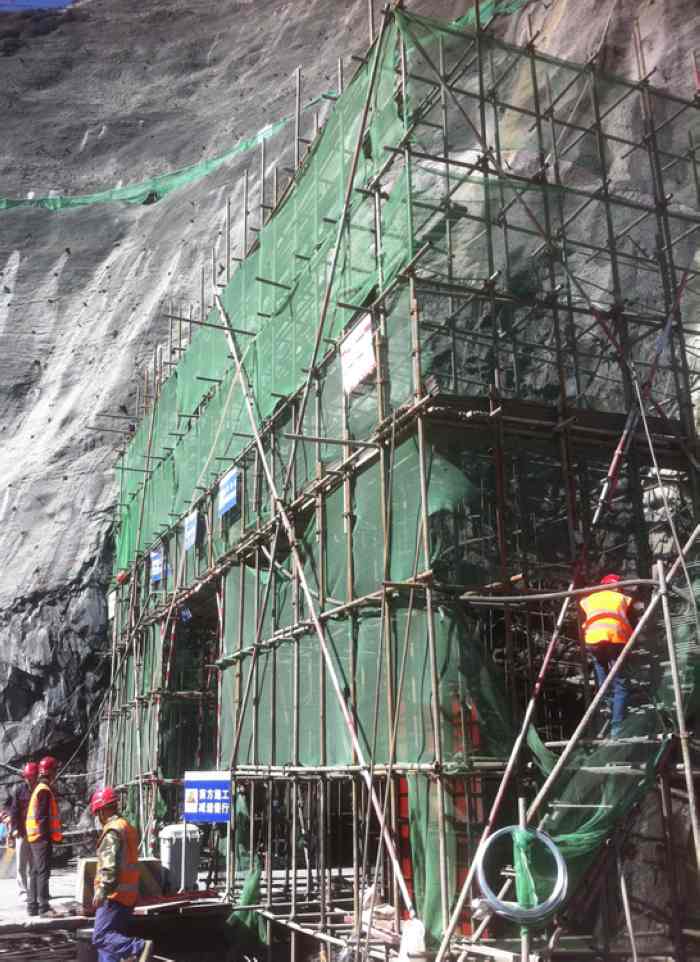

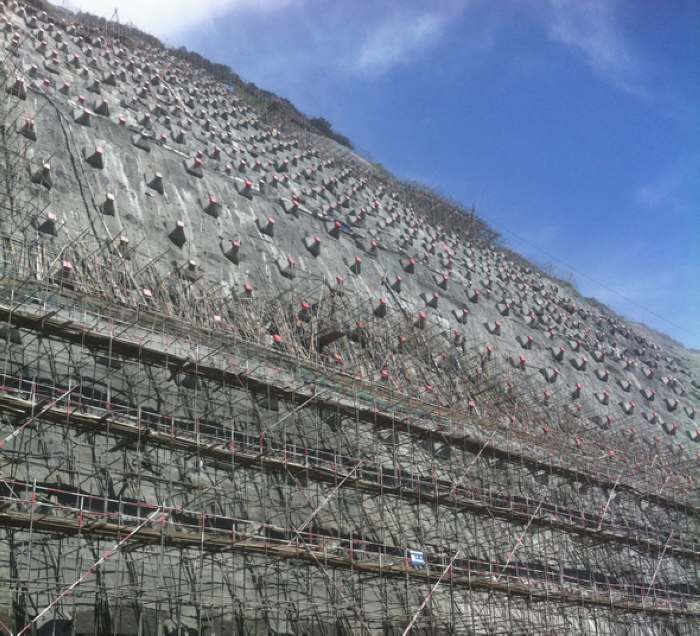

开关站锚索支护工程施工面貌

雅砻江水电站工程

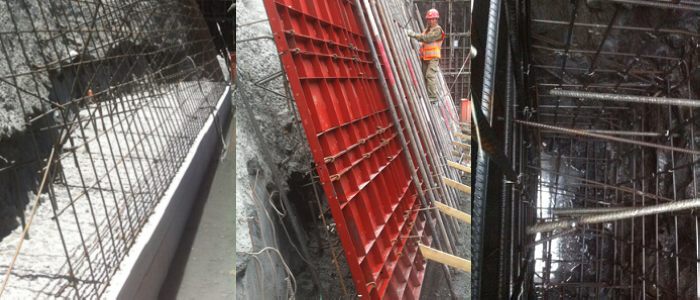

602#隧道出口洞脸翼墙浇筑、2#沟谷体2875m高程以下回填C20混凝土工程。右岸2875m高程602#隧道出口洞脸采用C25W8F100钢筋混凝土浇筑成形,拱圈与洞脸端墙为一体式设计,分层浇筑施工。洞脸最高处11.021m,宽14.0m,沿洞身方向进深1.0m。洞脸顶部设置截面高20cm×宽60cm的墙帽,右坝肩山坡与墙帽之间形成40cm宽的洞脸排水沟接入2875m高程平台内侧排水沟。602#公路洞脸翼墙采用钢筋混凝土结构,混凝土标号为C25,配置C12面层钢筋,翼墙混凝土垂直高度10m、厚30cm贴坡浇筑。翼墙范围为桩号(坝) 0-024.00~(坝) 0+021.60,高程EL.2875~EL.2885。

602#隧道出口洞脸翼墙施工面貌

雅砻江水电站工程

隧道出口洞脸翼墙施工面貌

雅砻江两河口水电站大坝标现场工地试验室、生产指挥中心办公楼房建及苹果园房屋维修工程,目前在施工过程中,其中现场工地试验室设置在6#公路无名沟明线段,占地面积1494m²,建筑面积约600m²,场地采用10cm厚C15砼硬化。工地试验室办公楼及试验楼为二层,作日常办公使用及各类工程专业试验用房。在各掺拌场及砂石骨料系统设置现场质控站作为过程试验用房。 大坝标生产指挥中心布置于大坝右坝肩EL.2875.00平台,602#路隧洞出口东南侧,地面开关站西南侧,北侧布置有平台交通通道和厂房进风洞,南侧紧靠2#沟回填块边线。建筑占地面积321.42㎡,总建筑面积799.33㎡,另设停车场776.3㎡,建筑最大净高13.2m,为3层框架结构办公用房。建筑设计以简洁大方为主,各功能排布有序,可为办公人员提供舒适的办公环境。

实验室、生产指挥中心办公楼施工面貌

雅砻江水电站工程

实验室、生产指挥中心办公楼施工面貌

12#、1201#公路工程及上、下游围堰堰肩开挖支护工程,目前在施工过程中,其中12#公路起点为鲜水河低线河口隧道出口右侧,沿岸坡展线抬高,终点至两河口石料场开挖区,路线全长1.22345km,终点高程2777.86m,公路等级为场内交通三级公路,路基宽13.0m,路面宽12.0m,水泥混凝土路面,最大纵坡8%。1201#公路与与1#临时桥和坝区至普巴绒土料场公路(14#公路)相连,两河口石料场开采、运输的主通道。路线全长2521.64m,起点高程2675.73m,终点高程2660.00m,公路等级为场内交通三级公路,路基宽11.0m/10.5m,路面宽10.0m/9.5m,水泥混凝土路面,最大纵坡8%。大坝上游围堰位于庆大河与雅砻江汇合口上游,堰顶高程2658m,最大堰高约64.5m。上游围堰为土工膜斜墙土石围堰结构,堰体与大坝紧密结合布置。下游围堰位于阿农沟沟口下游侧,下游围堰为土工膜心墙堆石坝,堰顶高程为2618.50m,最大堰高约24.5m,采用复合土工膜心墙与混凝土防渗墙防渗,复合土工膜最大防渗高度约10m。围堰顶宽12.00m,堰顶轴线长约100m。

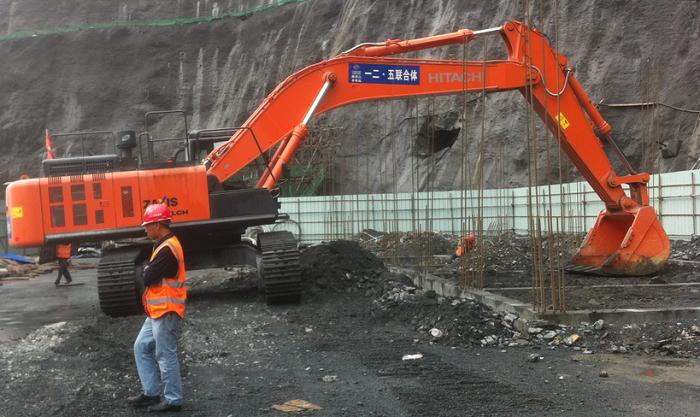

12#、1201#公路工程及上、下游围堰堰肩开挖支护工程施工面貌

雅砻江水电站

雅砻江水电站工程

两河口水电站碾压试验、石料钻爆、土石方挖运工程,位于四川省甘孜州雅江县境内。合同施工内容包括石料场覆盖层剥离运至弃渣场、石料钻孔及爆破、石料场爆破试验、土石料挖运至指定试验场地、土料场表层剥离回填、规范内超挖以及自身原因造成的施工超挖等费用)及完工后的清理以及32T碾压试验及过渡料试验土、石方用料的挖运。

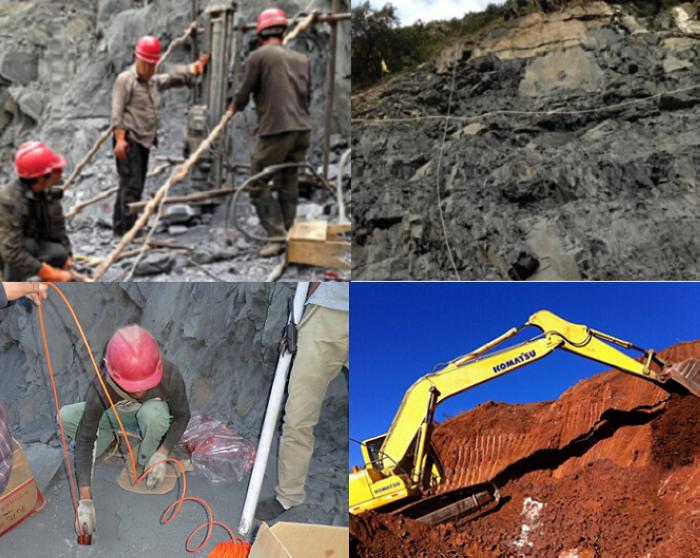

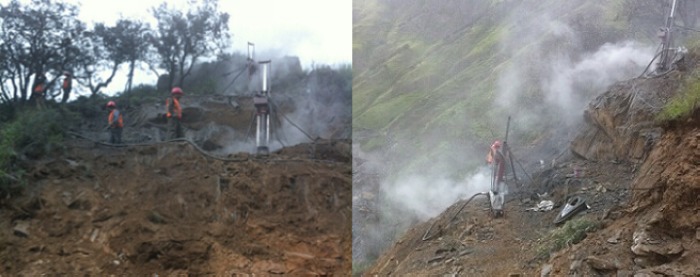

碾压试验、石料钻爆、土石方挖运工程施工面貌

碾压试验、石料钻爆、土石方挖运工程
